2020: Baumaßnahmen

"88-Stunden-Baustelle" am Himmelfahrtswochenende erfolgreich abgeschlossen - der Verkehr läuft wieder


"88-Stunden-Baustelle" ist abgeschlossen - der Verkehr läuft wieder - Blick Fahrtrichtung Berlin   Bildrechte: NLStBV
A 2 - "88-Stunden-Baustelle" ist abgeschlossen - der Verkehr läuft wieder - Blick Fahrtrichtung Berlin
"88-Stunden-Baustelle" ist abgeschlossen - der Verkehr läuft wieder - Blick Fahrtrichtung Dortmund   Bildrechte: NLStBV
A 2 - "88-Stunden-Baustelle" ist abgeschlossen - der Verkehr läuft wieder - Blick Fahrtrichtung Dortmund

Deckenerneuerung als "88-Stunden-Baustelle" unter Vollsperung zwischen Hannover-Buchholz und Bothfeld (Maßnahme M1)

Die Bauarbeiten wurden unter Vollsperrung der Richtungsfahrbahn Dortmund am Himmelfahrtswochenende von Mittwoch, 20. Mai ca. 20 Uhr bis Sonntag, 24. Mai ca. 12 Uhr durchgeführt (s.a. Presseinformation A 2: Vollsperrung zwischen Hannover-Buchholz und Bothfeld Richtung Dortmund vom 19.05.2020.)

Die Richtungsfahrbahn Dortmund wurde dafür ab dem Autobahnkreuz Hannover-Ost bis zur AS Bothfeld komplett gesperrt und der Verkehr am Autobahnkreuz Hannover-Ost abgeleitet. Dabei erfolgt eine Trennung des Lkw- und Pkw-Verkehrs. Die Fahrtrichtung Berlin war nicht betroffen, hier waren alle Fahrbeziehungen ohne Einschränkungen möglich.

Der Lkw-Verkehr wurde nach Norden über die A 7 bis zur AS Mellendorf umgeleitet. Im Zuge der AS Mellendorf wurde dem Lkw-Verkehr das Drehen an der AS Mellendorf durch Knotenpunktoptimierung im untergeordneten Netz frei und ohne Vorrang des Verkehrs auf der L 310 ermöglicht. Anschließend wurde der Lkw-Verkehr wieder auf die A 7 in Richtung Süden bis zum Autobahndreieck Hannover-Nord geführt und im weiteren Verlauf über die A 352 weiter auf die A 2.

Der Pkw-Verkehr wurde vom AK Hannover-Ost nach Süden auf die A 7 bis zur AS Anderten und über den Südschnellweg auf die B 65 bis zur AS Bad Nenndorf geleitet.

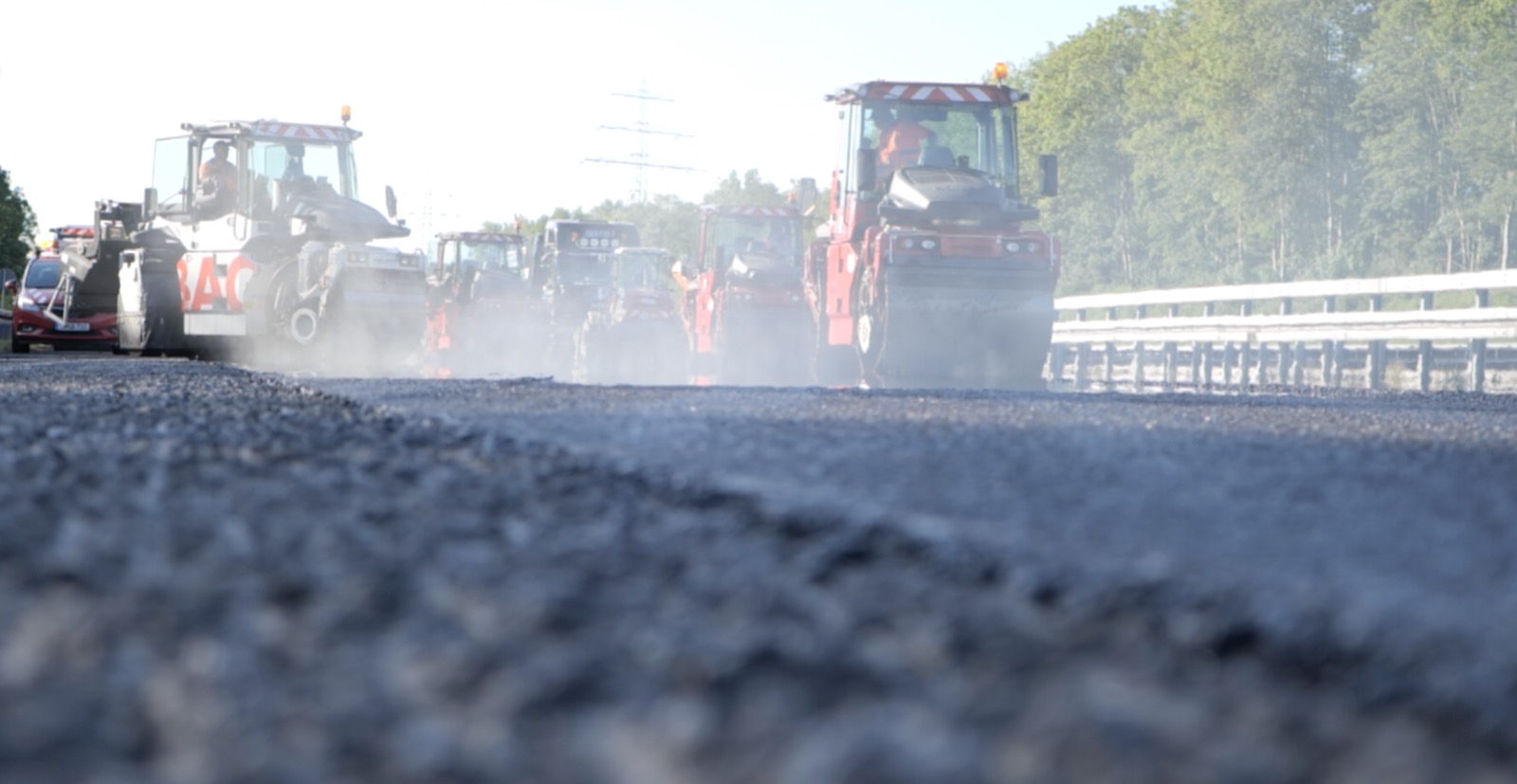

Walzen beim Verdichten auf der A 2 - "88-Stunden-Baustelle"   Bildrechte: NLStBV
Walzen beim Verdichten auf der A 2 - "88-Stunden-Baustelle"

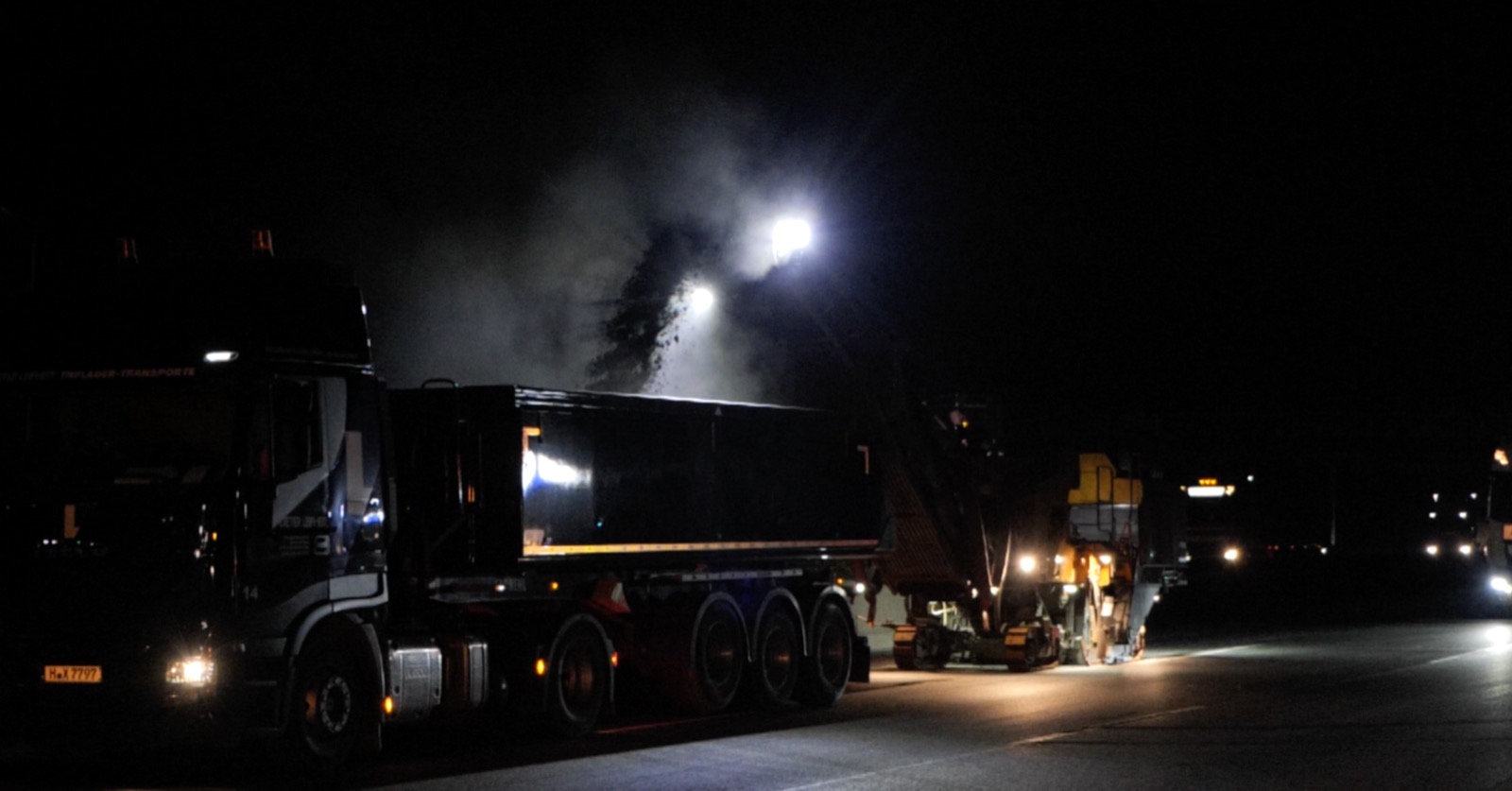

Fräsarbeiten nachts auf der A 2 - "88-Stunden-Baustelle"   Bildrechte: NLStBV
Nachts auf der A 2 - "88-Stunden-Baustelle"

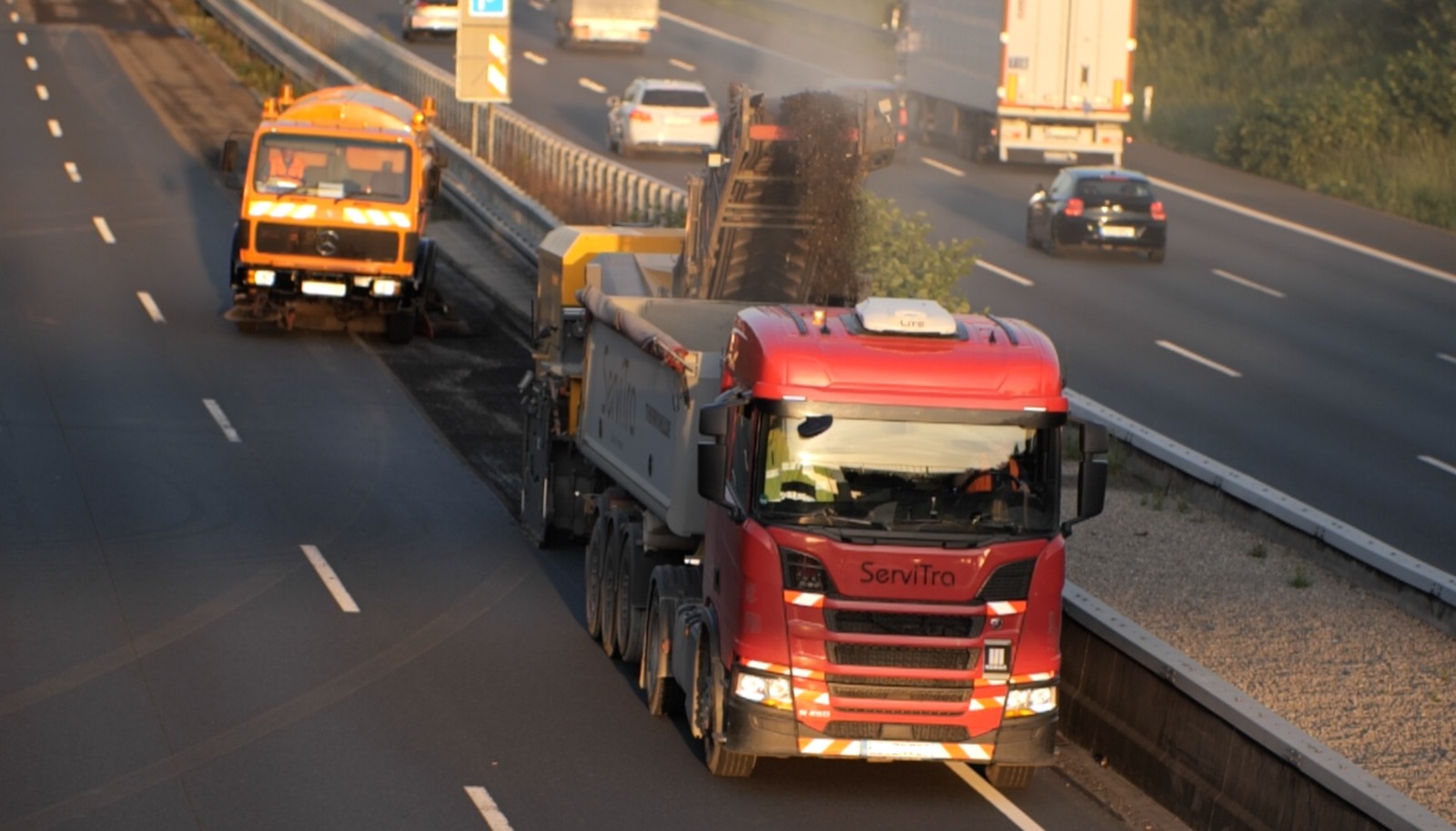

Fräsarbeiten am Mittwochabend auf der A 2 - "88-Stunden-Baustelle"   Bildrechte: NLStBV
A 2 - "88-Stunden-Baustelle"

In diesem Jahr werden 2 Erhaltungsmaßnahmen im Zuge der A2 durchgeführt:

M1: eine Deckenerneuerung im Bereich der Anschlussstelle (AS) Lahe, zwischen dem Autobahnkreuz (AK) Hannover-Ost und der AS Bothfeld in Fahrtrichtung Dortmund

M2: eine Deckenerneuerung zwischen der AS Garbsen und der AS Wunstorf-Luthe

Die Besonderheit in diesem Jahr liegt bei beiden Baumaßnahmen in der gewählten Baustellenverkehrsführung und der zeitlichen Abwicklung. Im Gegensatz zu den bisherigen Baumaßnahmen werden alle Maßnahmen jeweils über einen kurzen Zeitraum (Wochenendmaßnahmen/verlängerte Wochenendmaßnahmen) abgewickelt, ohne umfangreiche Verkehrssicherung. Allerdings sind im Gegensatz zu der herkömmlichen Bauweise, die verkehrlichen Einschränkungen stärker, dafür aber nur über einen sehr kurzen Zeitraum und nur in einer Fahrtrichtung, anstatt wie sonst in beiden Fahrtrichtungen! Bei beiden Baumaßnahmen ist nur die Fahrtrichtung Dortmund eingeschränkt, die Fahrtrichtung Berlin ist ohne Beeinträchtigungen nutzbar.

Kartengrundlage: www.lgln.niedersachsen.de   Bildrechte: Landesamt für Geoinformation und Landesvermessung Niedersachsen (www.lgln.niedersachsen.de)

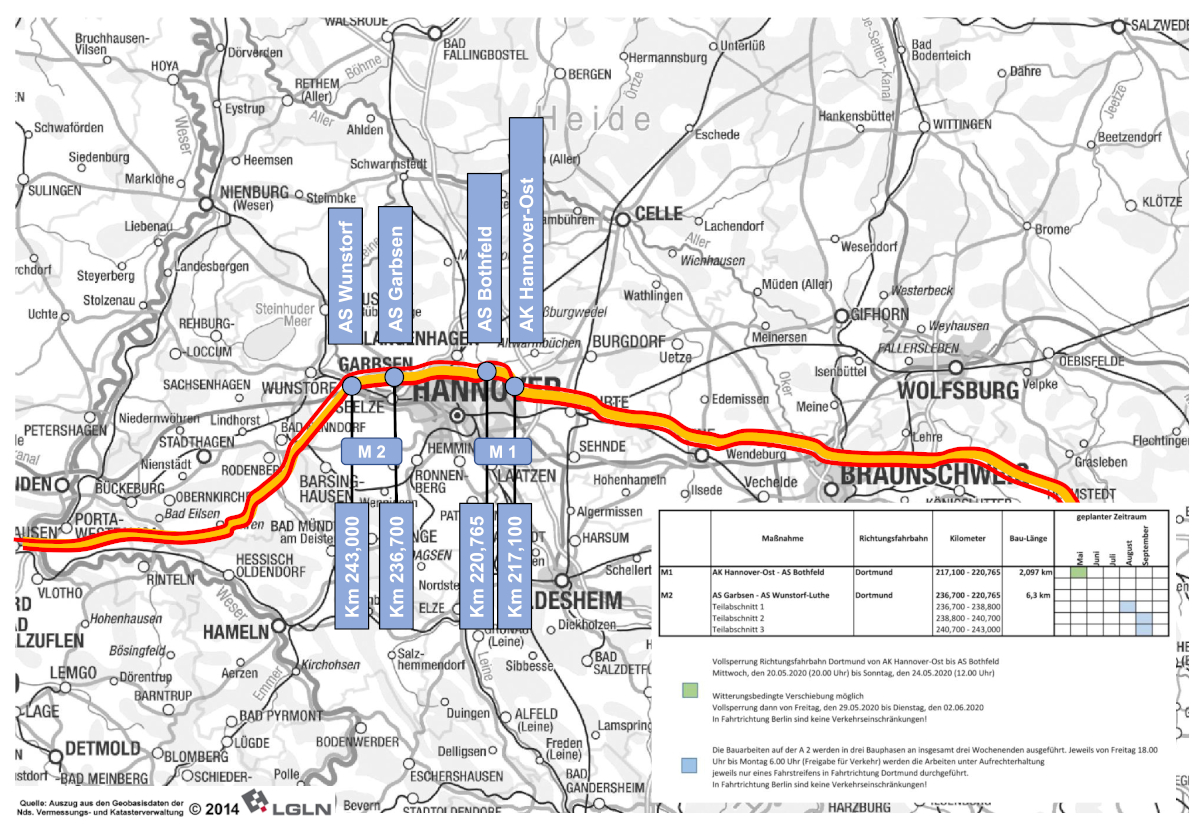

Übersicht der Baumaßnahmen auf der A 2 2020
Kartengrundlage: www.lgln.niedersachsen.de   Bildrechte: Landesamt für Geoinformation und Landesvermessung Niedersachsen (www.lgln.niedersachsen.de)

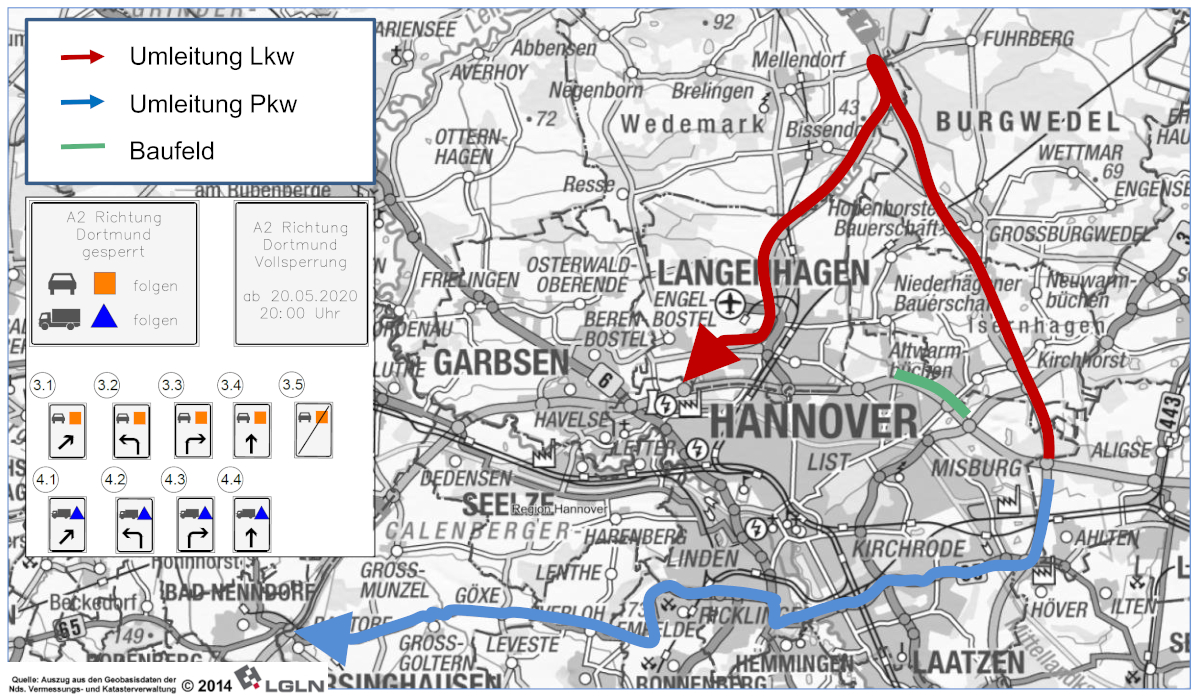

Umleitungsstrecken PKW und LKW für die M1 im Bereich der Anschlussstelle Lahe

Maßnahme M2: Deckenerneuerung zwischen der AS Garbsen und der AS Wunstorf-Luthe

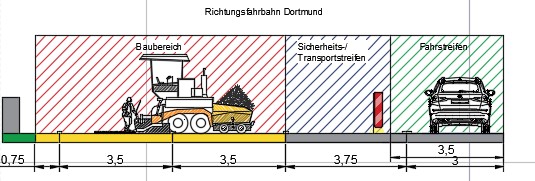

Die Bauarbeiten auf der A 2 werden in drei Bauphasen an insgesamt drei Wochenenden ausgeführt. Jeweils von Freitag, 18 Uhr bis Montag, 6.0 Uhr (Freigabe für Verkehr) werden die Arbeiten unter Aufrechterhaltung jeweils nur eines Fahrstreifens in Fahrtrichtung Dortmund durchgeführt. Die Fahrtrichtung Berlin ist nicht betroffen.

Teilabschnitt: ca. km 236+700 bis ca. km 238+800 (2.100 m Länge)

Teilabschnitt: ca. km 238+800 bis ca. km 240+700 (1.900 m Länge)

Teilabschnitt: ca. km 240+700 bis ca. km 243+000 (2.300 m Länge)

Im Zuge des 1. Teilabschnittes von km 236,700 bis km 238,800 muss die Tank-& Rastanlage Garbsen in Richtung Dortmund für den Zeitraum eines Wochenendes gesperrt werden. Der Verkehr wird während der Bauarbeiten einstreifig an dem rechten Fahrbahnrand geführt, so dass die Beschleunigungs- und Verzögerungsspur der Tank- u Rastanlage nicht zur Verfügung steht und diese daher nicht erreichbar ist. Bei den weiteren Arbeiten in den Teilabschnitten 2 und 3 ist die Rastanlage nicht betroffen und erreichbar.

Im 3. Teilabschnitt ist die Auffahrt auf die A 2 in Richtung Dortmund an der Anschlussstelle Wunstorf-Luthe gesperrt. Die jeweiligen Sperrungen werden ein Wochenende vor Schließung durch die entsprechende Beschilderung angekündigt.

Allgemeines

Kürzere Arbeitsstellen (in der Regel bis zu drei Tagen), also beispielsweise Ausbesserungsarbeiten, Sanierungsarbeiten, Arbeiten im Rahmen des Betriebsdienstes, erforderliche Reparaturen, Unfallschädenbeseitigungen und Wanderbaustellen, sind während des gesamten Jahres darüber hinaus immer notwendig und nicht zu vermeiden. Diese finden vorwiegend und nach Möglichkeit in den verkehrsärmeren Zeiten oder in Nachtbaustellen statt.

Baumaßnahmen 2020 Bildrechte: NLStBV
