Bauabschnitte
L 34: Fockenbollwerkstraße in Aurich
Gesamtmaßnahme |
Gesamtmaßnahme
Die Straße selbst wird nach vorbereitenden Maßnahmen in 2 Bauabschnitten gebaut, der Kreisverkehr wird in 3 Bauabschnitten gebaut.
Während aller Bauabschnitte bleibt die Straße Richtung Innenstadt befahrbar. Während der Baumaßnahmen am Kreisverkehr wird die fertiggestellte Fockenbollwerkstraße, sofern es die Situation an der Baustelle zulässt, in beiden Richtungen offen sein.
Die Dauer der Gesamtmaßnahme wird aufgrund der nachträglichen Entscheidung für die Erneuerung des Regenwasserkanals derzeit neu ausgeplant.
Bauabschnitt 0 |
Maßnahme abgeschlossen.
- Es wurden vorbereitende Maßnahmen getroffen, um eine ebene Fläche zu erhalten, die gut von den Fußgängern und Radfahren genutzt werden kann.
- Hierdurch fällt auch der „Bordstein“ zum Parkstreifen weg.
- Durch das Wegnehmen der Beete stand dem Verkehr während der Bauzeit mehr Platz zur Verfügung.
Bauabschnitt 1 |
Maßnahme abgeschlossen bis auf Restarbeiten.
- Rückbau des Bestandes (Rad- und Gehweg, sowie Fahrbahn),
- Ertüchtigung der Schmutzwasserhausanschlüsse (steht noch aus),
- Herstellung der Bord-, Rinnen und Straßenentwässerungsanlagen,
- Pflasterarbeiten im Geh- und Radwegbereich,
- Herstellung der neuen Fahrbahn,
- Verlegung von Versorgungsleitungen durch deren Betreiber.
Bauabschnitte 2.1 und 2.2
|
Bauabschnitt 2.1
Maßnahme abgeschlossen.
- Ertüchtigung des bestehenden Schmutzwasserkanals (Inliner-Verfahren) in der Fockenbollwerkstraße,
- Neubau Regenwasserkanal in der Nicolaistraße,
- Herstellung Entwässerung für den Neubau des Parkplatzes in der Nicolaistraße.
Bauabschnitt 2.2
Maßnahme läuft.
- Herstellung Bord- und Rinnenanlage von Höhe Jann-Berghaus-Straße bis Ende des Kreisverkehrspunktes,
- Herstellung Pflasterarbeiten Geh- und Radweg,
- Herstellung Entwässerungsanlagen (Rohrleitungsbahn, Straßenentwässerung Hausanschlüsse),
- Neuverlegung Versorgungsleitungen durch Versorger,
- Straßenbauarbeiten vorläufig abgeschlossen.
Bauabschnitte 3.1 und 3.2
|
Bauabschnitt 3.1
Maßnahme läuft aktuell.
- Herstellung des neuen Radweg-Kanals,
- Verlegung von Versorgungsleitungen durch Betreiber,
- Herstellung neuer Schachtbauwerke,
- Vorbereitung für Straßenbauarbeiten.
Alle ab diesem Bauabschnitt folgenden Bauabschnitte sind geplante Abschnitte, welche je nach Baufortschritt angepasst oder von der hier dargestellten Reihenfolge abweichen können. Zum jetzigen Zeitpunkt liegt kein aktueller Bauzeichenplan vor, da die Planung und Beauftragung des Regenwasserkanalneubaues noch läuft.
Bauabschnitt 3.2
Maßnahme beginnt demnächst.
- Neubau des Parkplatzes Nicolaistraße mit Rigole zur Regenwasserrückhaltung,
- Fertigstellung des Übergangs „Ostfriesland Wanderweg“ auf der Südseite der Fockenbollwerkstraße und der Restarbeiten (in Arbeit Ende Februar 2023).
Bauabschnitt 4.1
|
Maßnahme steht noch aus.
- Vollsperrung für öffentlichen Verkehr, Verbrauchermarkt weiterhin von Wallinghausen erreichbar,
- Herstellung Radwegkanal auf der Ostseite,
- Neubau Bord-, Rinnen und Straßenentwässerungsanlagen,
- Herstellung des Kreisverkehrs Bau des Geh- und Radweges,
- Fahrbahnherstellung,
- Verlegungsarbeiten der Versorger.
Bauabschnitt 4.2
|
Maßnahme steht noch aus.
- Beginn des Neubaus des Regenwasserkanals mit den dazugehörigen Schachtbauwerken und dem anschließenden Rückbau des vorhandenen Regenwasserkanals sowie der Neuherstellung der Hausanschlüsse und der Straßenentwässerung in Teilabschnitten, beginnend an der Lambertistraße bis zur Nicolaistraße,
- Ertüchtigung der Schmutzwasser-Hausanschlüsse.
Bauabschnitte 4.2 und 4.4
|
- Bauabschnitt (BA) 4.2 nach Abschluss der Kanalarbeiten und der Arbeiten im KVP (BA 4.3) in BA 4.2 = Beginn der Straßenbauarbeiten,
- anderenfalls nach Abschluss der Kanalarbeiten und der Arbeiten im KVP in der Egelser Straße (BA 5.1 oder BA 5.2),
- BA 4.4 Kanalbauarbeiten analog zu BA 4.2,
- Ertüchtigung der Schmutzwasser-Hausanschlüsse.
Bauabschnitte 4.2 bis 4.5
|
- Kanalbauarbeiten analog BA 4.2 und 4.4,
- Ertüchtigung der Schmutzwasser-Hausanschlüsse,
- Fertigherstellung der Straßenbauarbeiten in den BA 4.2 und 4.4,
- ggf. Straßenbauarbeiten in der Egelser Straße (BA 5.1 oder 5.2).

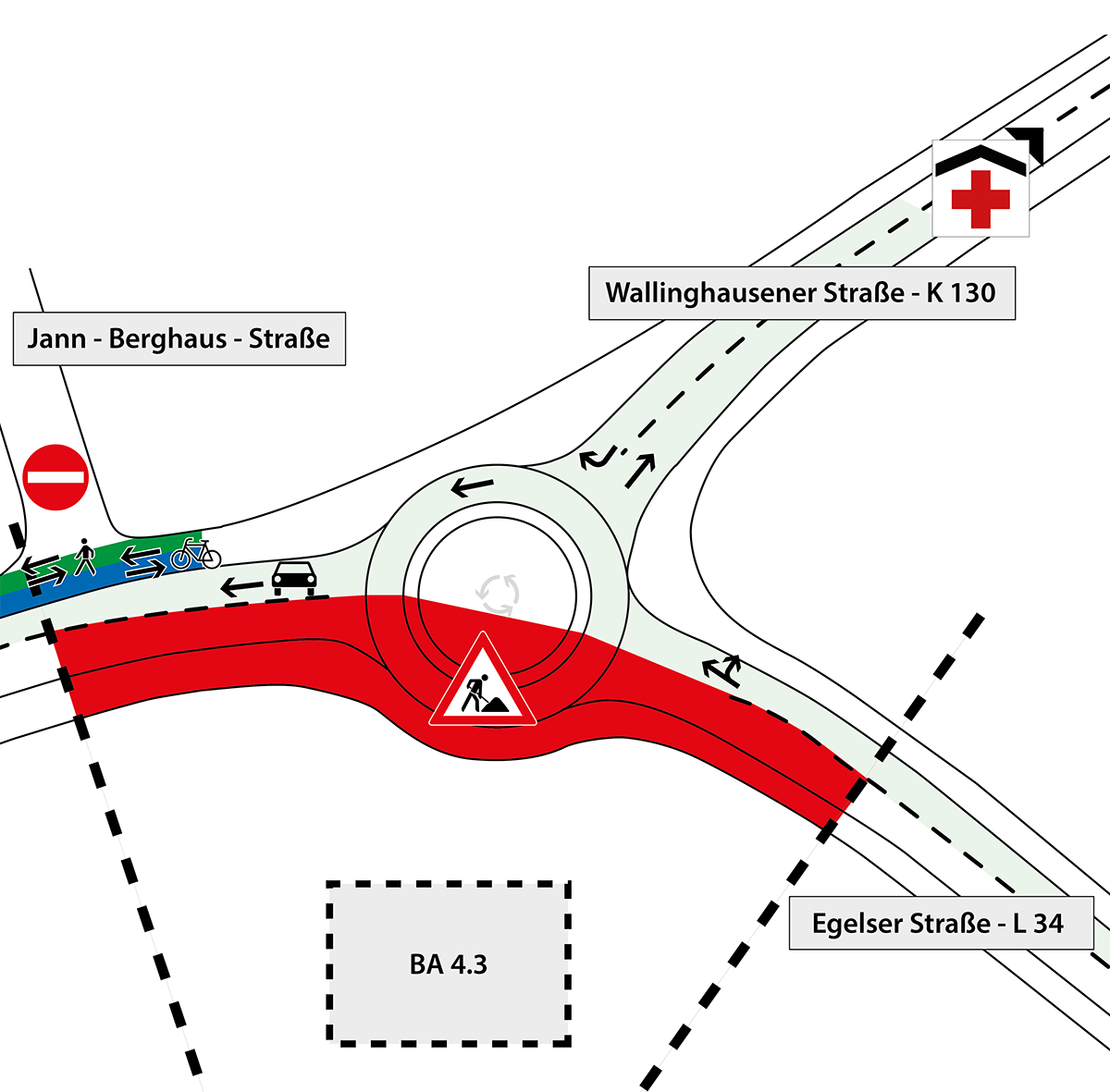

Bauabschnitt 4.3
|
- Fertigstellung des Kreisverkehrs und der Nebenanlagen,
- Pflaster- und Asphaltarbeiten,
- je nach Baufortschritt der Regenwasserkanalbaues in der Fockenbollwerkstraße weitere Straßenbauarbeiten in der Egelser Straße (Geh- und Radweganlagen) unter Einbahnstraßenverkehr oder ggf. auch mit temporärer Signalisierung.
Bauabschnitte 4.5 und 4.6
|
- Kanalbauarbeiten analog BA 4.2, 4.4 und 4.5,
- Ertüchtigung der Schmutzwasser-Hausanschlüsse,
- Straßenbauarbeiten in BA 4.5 und nach Abschluss der Kanalarbeiten in BA 4.6 ebenfalls in BA 4.6,
- bei noch nicht abgeschlossenen Kanalarbeiten ggf. Arbeiten im Kreuzungsbereich Fischteichweg (BA 4.7) oder je nach Bestand in der Egelser Straße (BA 5.1 oder BA 5.2).
Bauabschnitte 5.1 und 5.2
|
- Herstellung der Nebenanlagen.
- Hochbord und Rinne werden erneuert
-
Die Arbeiten an den Nebenanlagen erfolgt abschnittsweise als Wanderbaustelle.
Artikel-Informationen
erstellt am:
18.01.2023
zuletzt aktualisiert am:
24.04.2023
Ansprechpartner/in:
Frank Buchholz
Nds. Landesbehörde für Straßenbau und Verkehr
Geschäftsbereich Aurich
Geschäftsbereichsleiter
Eschener Allee 31
26603 Aurich
Tel: (04941) 951-101
Fax: (04941) 951-100
